输送机安全新规:风险不能只交给护栏

智库

天南制造业观察 · 机械安全标准观察

一份仍在征求意见期的强制国标草案,正在重新定义输送机安全资料应该回答什么。

维修人员准备处理堵料,先按下急停,再拆开护罩。

这时真正决定安全的,并不是现场有没有一块红色按钮,而是后面一连串问题:电源是否真正隔离?上下游设备会不会联动启动?被拆下的防护装置如何确认复原?故障排除后,谁有权重新启动?

很多设备资料能回答“机器怎么运行”,却回答不了“异常时系统如何进入安全状态”。

工信部正在公开征求《带式输送机 安全规范》强制性国家标准意见,反馈截止到 2026 年 8 月 28 日。这仍是征求意见稿,不是已经实施的新标准;但它释放出的方向已经很清楚。

输送机安全正在从“装了哪些防护件”,转向“风险如何识别、保护如何动作、维护如何隔离、结果如何证实”。

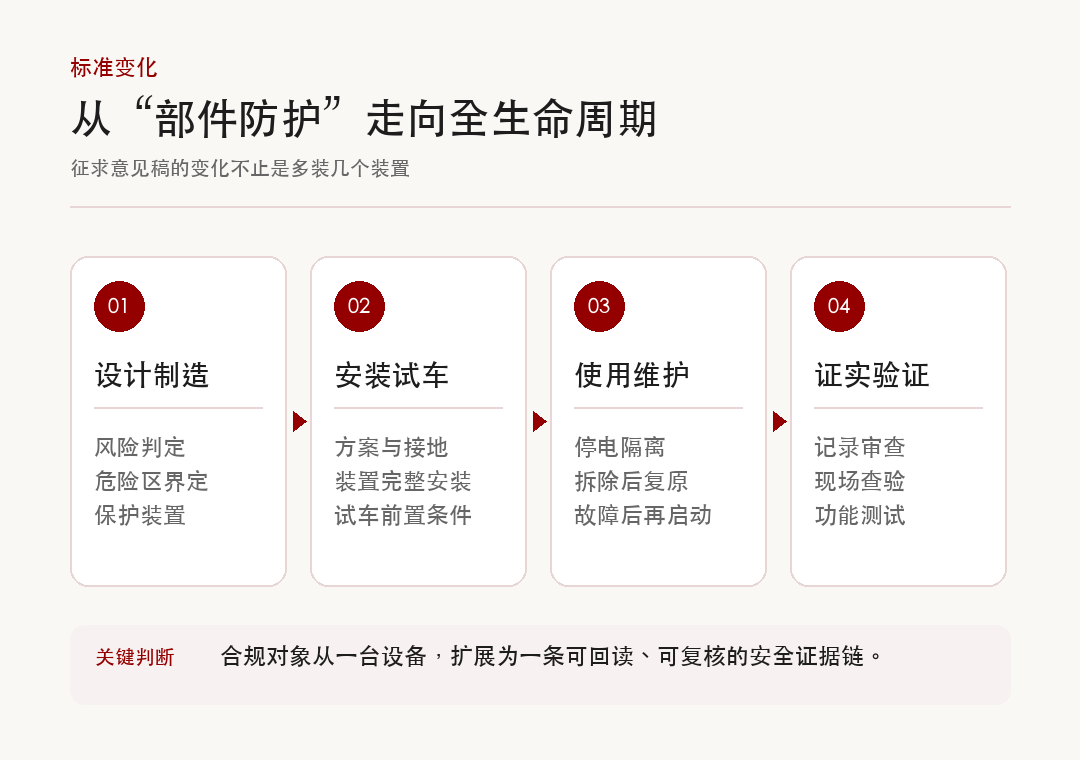

从部件防护走向全生命周期

征求意见稿覆盖设计制造、安装、使用维护和证实方法

01

变化不只在护栏

现行 GB 14784—2013 已实施多年。本次征求意见稿在原有要求上,新增或细化了几类内容:

• 增加输送机安全风险判定及处理流程;

• 细化头尾滚筒、回程托辊、拉紧、驱动、翻带、卸料车等危险部位;

• 强化跑偏、带速、纵向撕裂、急停以及逆止、超速等保护要求;

• 增加制造商说明书和使用单位的责任;

• 明确记录审查、现场查验、测量和功能测试等证实方式。

它的意义不在于把旧清单加长,而在于把原本分散在设备、控制柜、安装方案、操作规程和维护记录里的安全信息,拉进同一条逻辑链。

如果只看产品外观,变化容易被理解为“多做几块护罩、多装几个开关”。如果顺着全生命周期看,问题会变成:每一个危险点,是否都有相应的工程措施、控制逻辑、作业规则和验证记录。

02

先画清人能接近哪里

输送机的危险并不只在头部滚筒。

征求意见稿把人员可接近的入绕区域、托辊过渡区、回程分支、拉紧装置、行走设备、驱动与翻带装置等纳入危险部位讨论。对设备企业而言,这提示了一个常被跳过的动作:先画“人员接近路径”,再画防护装置。

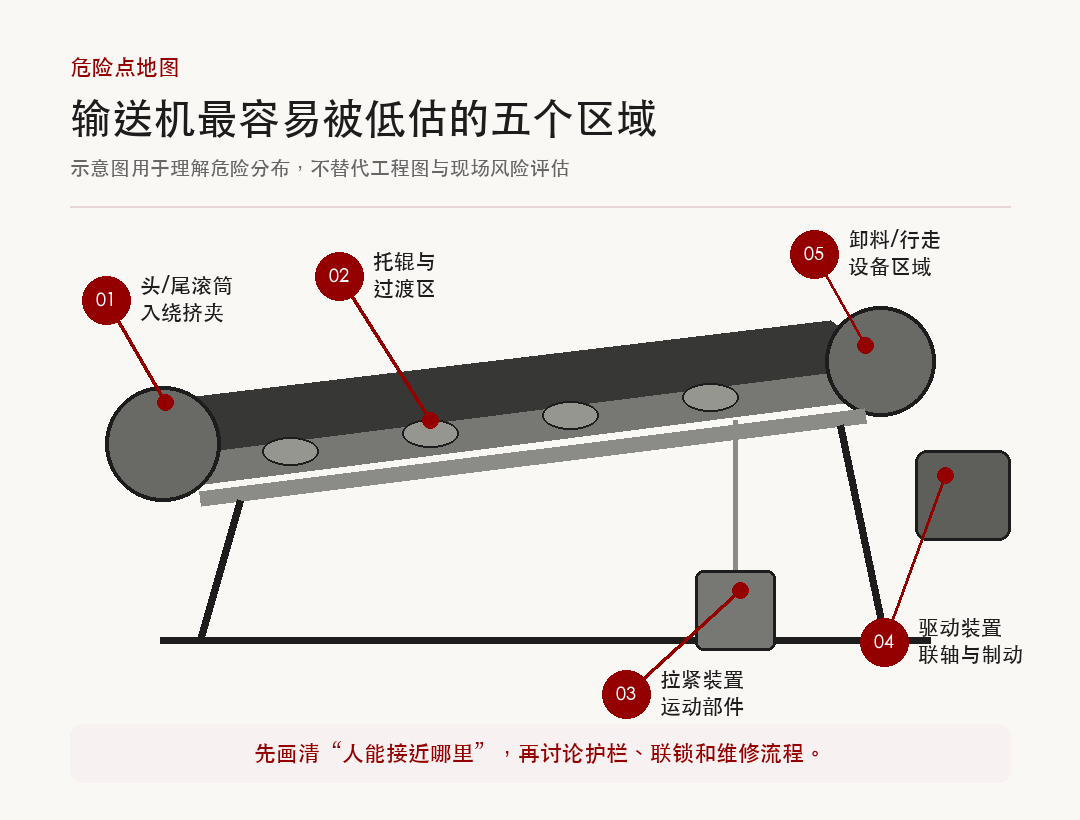

输送机危险点地图

示意图用于理解危险分布,不替代工程图与现场风险评估

同一台输送机,在封闭厂房、露天料场、狭窄廊道里的可接近性完全不同。设备本体没有变化,人员通道、清扫位置、检修空间和上下游接口却会改变风险。

所以,危险点清单不能只由设计部门在出图时完成。安装单位要核对现场边界,使用单位还要把真实的清扫、巡检和堵料处理路径补进去。

03

有装置,不等于有保护逻辑

征求意见稿要求相关保护装置动作可靠、灵敏。对读图和验收来说,装置名称只是第一层信息。

例如“防跑偏保护”至少还要继续回答:偏到什么状态触发报警,偏到什么状态触发停机;停的是本机,还是同时停止上游给料;故障信号消失后,是自动恢复还是人工复位;复位前是否需要现场确认。

急停同样如此。按钮或拉绳的位置能从布置图上看到,但急停回路、上下游联锁、故障保持和重新启动条件,需要从控制逻辑和试验记录里证实。

这也是为什么只拍一段正常运行视频,通常不足以讲清设备安全。正常工况展示“它能工作”,异常分支才回答“它如何停下来,以及为什么不会意外再动”。

04

检修时,护栏会暂时消失

机械安全最薄弱的时刻,往往不是设备稳定运行时,而是清堵、加油、调整和维修时。

征求意见稿明确提出:机械或电气维修时应断开电源,确保输送机无法启动并挂牌;维修时临时拆除或移位的防护装置,应在完成后复原;与上下游设备有关联时,还要采取相同的安全停电措施。紧急停车后,也不能直接恢复运行,必须先查明并排除故障。

停机 → 能源隔离 → 防止误启动 → 拆除防护 → 完成作业 → 防护复原 → 状态确认 → 授权重启

现场最容易出现的缺口,正是在箭头之间。每个部门都完成了自己的动作,却没有人确认状态是否已经安全地交给下一环节。

05

把方案压缩成五个问题

一套安全方案是否完整,可以先用五个问题快速检查:

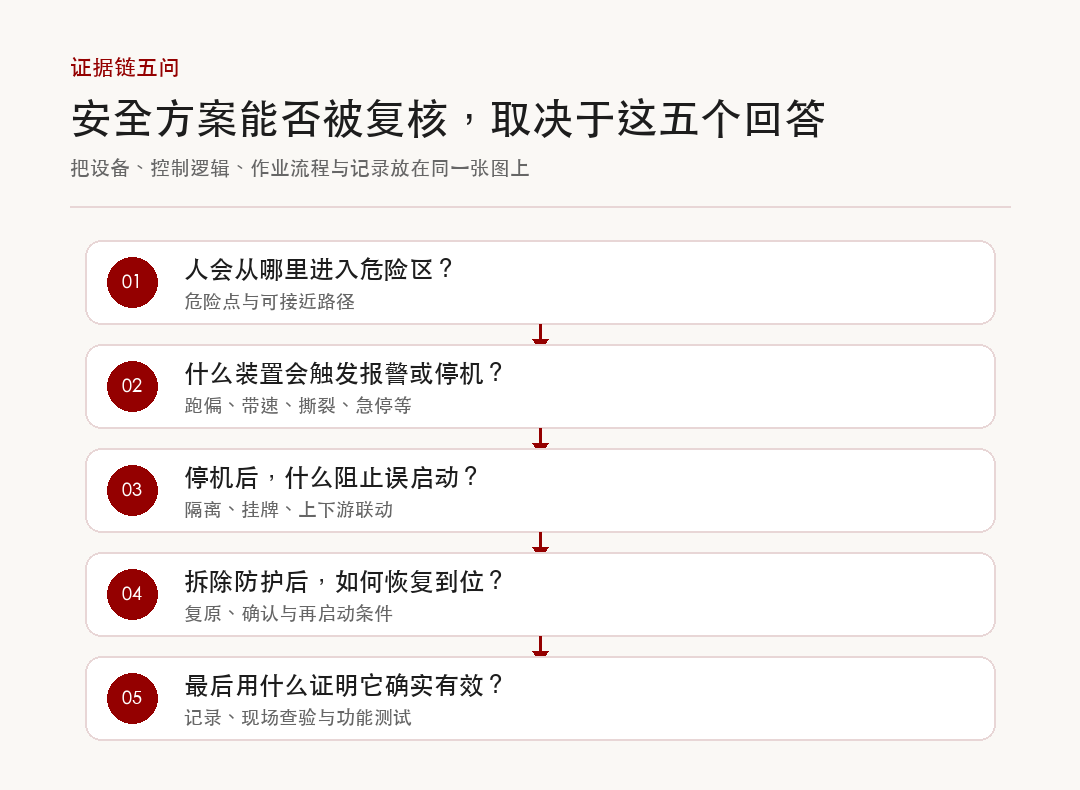

安全证据链五问

把设备、控制逻辑、作业流程与记录放在同一张图上

如果某个回答只能靠“现场一般会注意”“操作员应该知道”,就说明证据还没有落到可执行、可复核的载体上。

对设备制造商,载体可能是危险点图、保护装置清单、联锁矩阵、维护说明书和出厂测试记录;对安装单位,是安装方案、接地与防护检查、试车条件确认;对使用单位,则是授权、培训、停送电流程、校验记录和变更审批。

06

征求意见期,企业先做三件事

第一,拿现有设备图纸和说明书,对照草案做一次差距扫描。重点找“有装置、无动作条件”“有维修要求、无复原确认”“有现场做法、无记录证据”的位置。

第二,让设计、电气、安装和售后一起走一遍异常场景。不要只演示正常启停,至少覆盖跑偏、堵料、急停、断电、护罩拆除和上下游联动。

第三,把确实不清楚、难执行或与现场冲突的条款形成反馈。在 8 月 28 日前提出意见,比标准发布后再被动改图、改说明书和改控制逻辑更有价值。

需要特别说明:本文是对征求意见稿的行业解读,不构成安全设计、合规认证或现场作业依据。正式要求应以最终发布文本、适用法规及专业风险评估为准。

天南制造业观察

复杂设备的传播资料,也应该能回答异常、维护和验证问题。可视化可以帮助不同岗位形成同一理解,但不能替代工程设计、现场检查和合规证实。

主要来源

1. 工业和信息化部科技司:《关于公开征求〈带式输送机 安全规范〉等3项强制性国家标准(征求意见稿)意见的公示》,2026-06-30,公示期至 2026-08-28。

2. 全国标准信息公共服务平台:《带式输送机 安全规范》国家标准项目(计划号 20254330-Q-339),2026-08-10 复核。
